录音棚声学装修预算核查框架:为什么相同面积的报价可能差很多
北京乐城仕国际科技有限公司 / 2026-08-24
[] [] []

 本文用于说明录音棚声学装修(Acoustic Fit-out)的成本构成逻辑。面积(Floor Area)会影响材料与施工量,但声学工程不是"面积乘单价"的普通饰面工程;两个面积相近的项目,只要 Performance Target、Existing Structure、Room Count、Opening & Penetration、HVAC Condition 或 Acceptance Scope 不同,实际工作量可以差很远。

1. Scope Definition|范围定义

· 本文所述 Acoustic Fit-out 主要指:Sound Isolation Envelope(隔声围护)、Room Acoustics(室内声学)、Acoustic Door & Window(声学门窗)、HVAC & MEP Coordination(通风空调与机电配合),以及必要的 Design、Measurement 与 Commissioning。

· 话筒、监听音箱、音频接口等专业音频设备(Pro-Audio Equipment)默认不在范围内,除非报价文件明确列入。

· 比较报价前应先确认 Work Boundary,再谈 Unit Rate;总面积相同也可能是两种工作边界。

2. Work Breakdown|影响预算的工作板块

Work Package 工作板块

Primary Function 主要解决的问题

Why It Affects Budget 为什么影响预算

Site Survey & Target 现场勘察与目标确认

确认用途、噪声源、原始结构和相邻条件

测量范围、资料完整度和现场复杂度不同

Isolation Envelope 隔声围护结构

控制声音传入、传出及房间间相互干扰

目标、原有墙楼板、脱开方式、承载和可用空间不同

Door / Window / Penetration 门窗与穿透节点

保持围护连续,同时满足通行、观察与管线穿越

数量、尺寸、性能、五金、密封和收口做法不同

Quiet HVAC & MEP 安静通风与机电配合

控制风噪、设备噪声、振动和房间串声

风量、风速、管路长度、消声隔振和系统数量不同

Room Acoustics 室内声学处理

控制反射、衰减、低频和监听或拾音条件

房间尺寸、用途、处理频段、构造深度和外观要求不同

Design / Inspection / Acceptance 设计、过程检查与验收

把目标落实到节点并验证交付结果

图纸深度、专业接口、检查阶段、测量指标和责任范围不同

3. Performance Target|性能目标决定解决程度

· 预算起点不是先选某一种墙体,而是明确 Room Function、Sound Source 与 Affected Parties。单人配音、乐器录音、控制室、排练室对 Background Noise、Low-frequency Control、Simultaneous Use 要求不同。

· 隔声目标不能只写单值 "STC"。STC 是空气声隔声单值评价方法之一;ASTM E413-22 指出,对频谱与语音/广播明显不同的声源(含乐器与多数音乐内容),单值评级有适用边界。

· 需区分 Laboratory Element Data 与 Field Result:ISO 10140-2:2021 测构件(尽量抑制 Flanking);ISO 16283-1:2014 与 ASTM E336-25a 测现场。

· 目标越高成本越敏感,但不宜写成"每提高 5 dB 成本必然增加多少"的统一公式;目标变化可能同时触发 Door/Wall Performance、Structure Connection、Cavity Depth 调整。

4. Existing Condition|原始建筑条件决定起点

· 同样面积,原有 Wall / Floor / Ceiling / Façade 可能完全不同:重质连续少开口结构 vs 轻质分隔 / 大面积外窗 / 架空地板 / 吊顶上方相通结构,改造路径不同。

· Adjacent Noise Sources(道路、轨道、机房、电梯、健身房)需识别 Spectrum、Time Pattern 与 Propagation Path;单时段低声级不代表长期条件。

· Net Height、Load Capacity、Fire Egress、Property Limit、MEP Space 会直接改变预算;Decoupled Wall、Resilient Ceiling、Floating Floor、Deep Bass Treatment 均占用净尺寸并增加荷载。

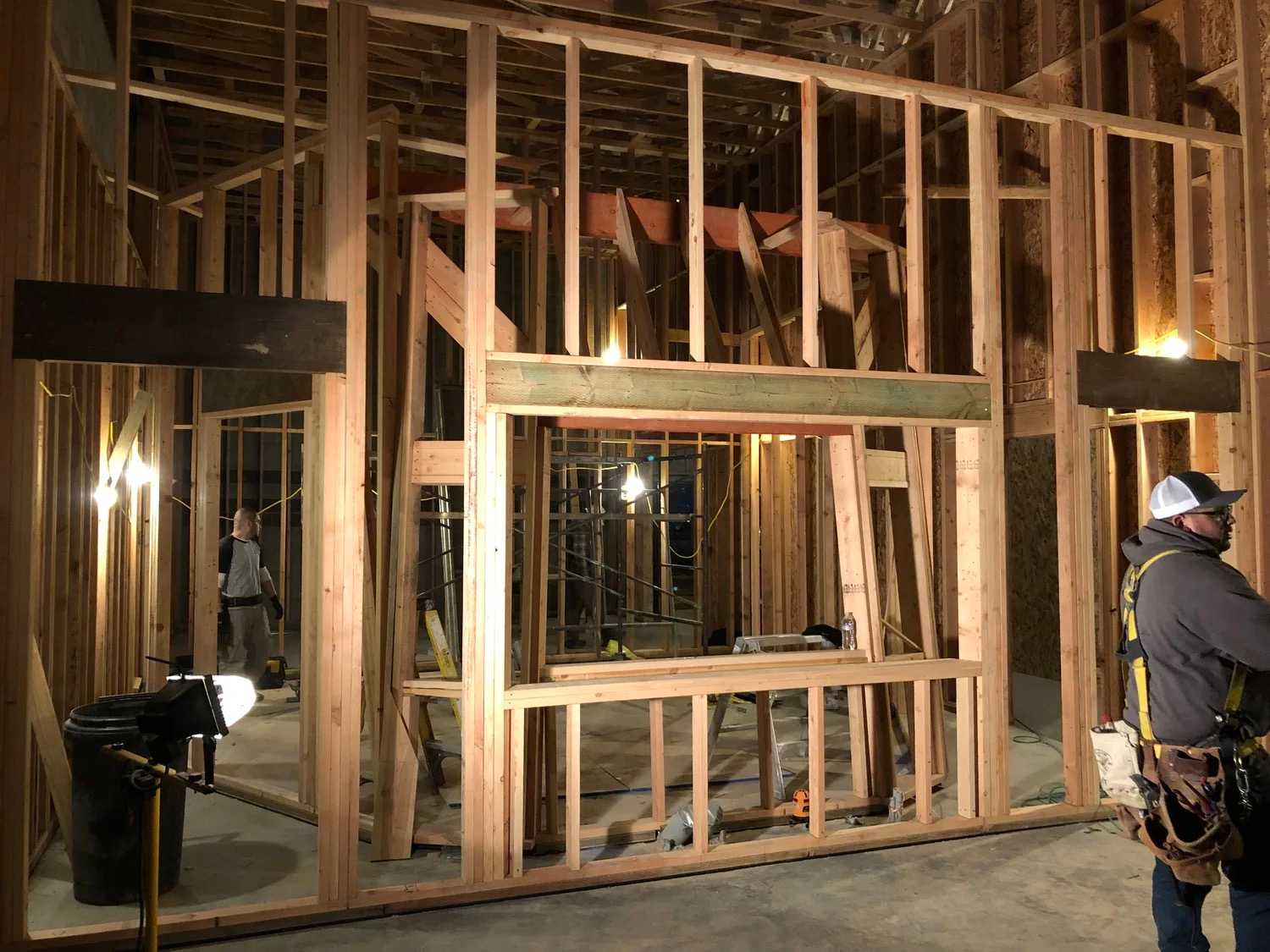

控制室、隔声前室与观察窗框架施工实景(June Audio Studio Build #17;设计 Wes Lachot Design Group)

5. Room Count|房间变多增加界面、节点与系统

· 单间配音 vs 控制室+录音室+隔离间:增加的是 Envelope Interface、Acoustic Door、Observation Window、HVAC Branch、Silencing & Isolation Node、Cable Penetration、Junction、Control Relation,并非面积相加。

· 控制室关注 Listening Position 与 L/R Consistency;录音室需兼顾多声源与可用声场;隔离间在有限尺寸下更易出现 Low-frequency Mode 与 Early Reflection。

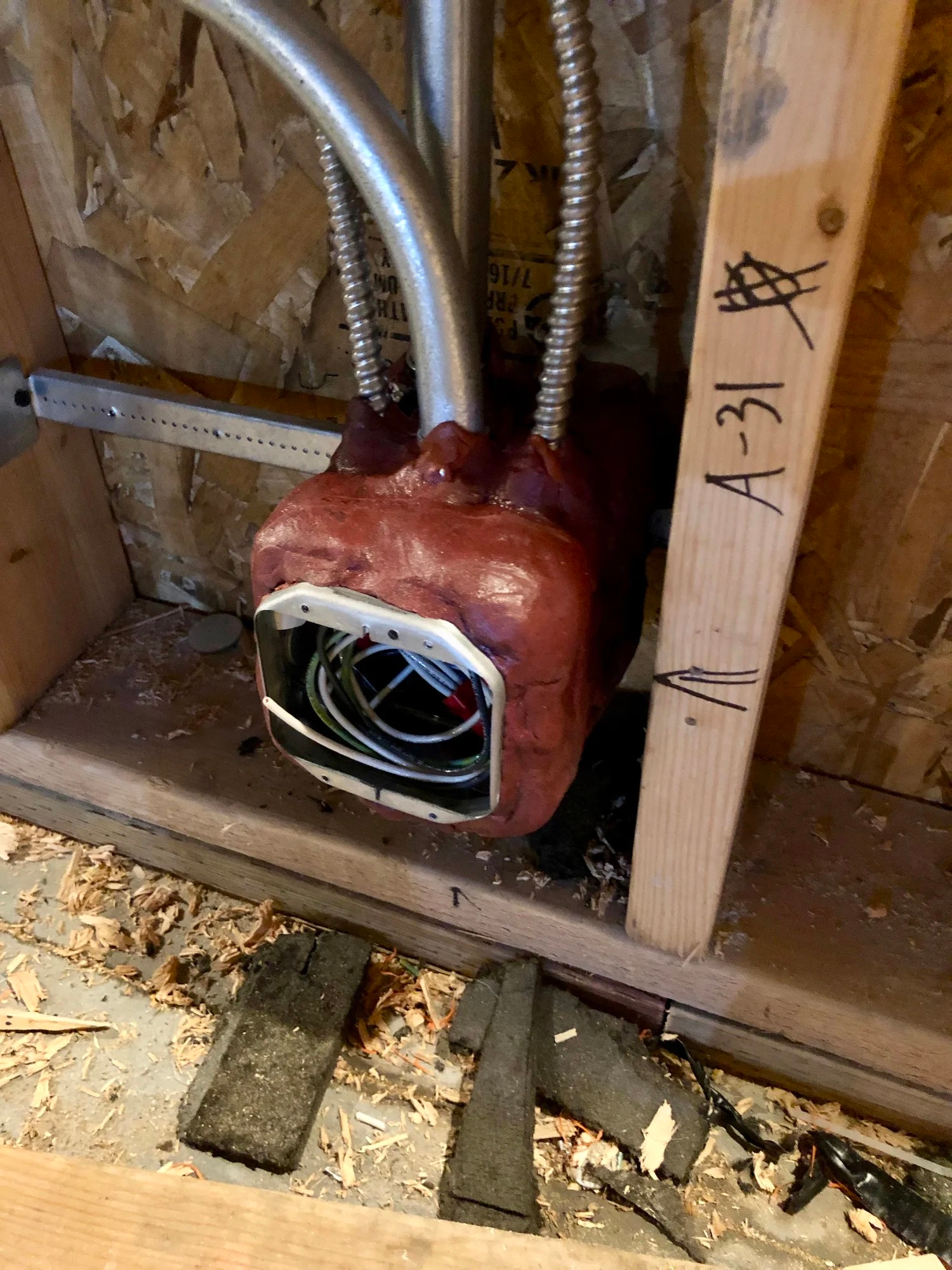

封板前电气盒密封处理实景(June Audio Studio Build #19)

6. Opening & Flanking|门窗、贯穿与侧向传声

· 隔声来自 Complete Chain:Acoustic Door = Leaf + Frame + Seal + Threshold + Hardware + Installation;Observation Window = Glazing Combination + Frame + Joint + Surrounding Structure。

· 风管、桥架、水管、线缆穿墙需同时满足 Function / Access 与 Sound Transmission Control。

· Flanking Transmission(侧向传声)最易被忽略:声音经 Floor / Ceiling / Façade / Beam-Column 绕行。NRC Canada soundPATHS 采用 "Direct + Flanking, weakest link" 判断。

· 两份均写 "Double Wall" 仍可能价差很大:一份只加层数,另一份还处理楼板、顶板、结构连接与机电贯穿,面对的不是同一组路径。

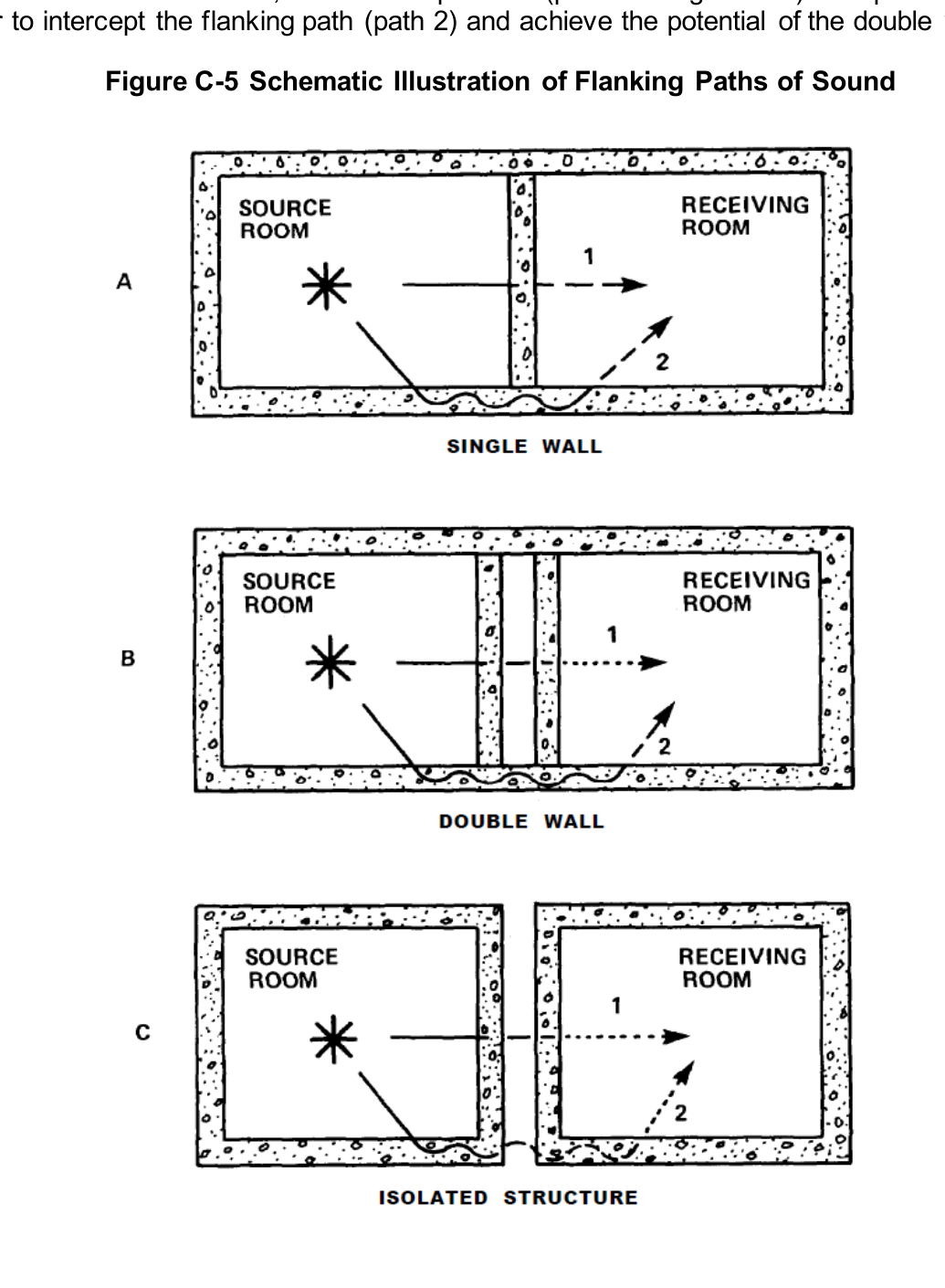

单墙、双墙与结构分离条件下的侧向传声路径示意(UFC 3-450-01 Figure C-5)

7. HVAC as Acoustic System|暖通是声学系统一部分

· 录音棚需 Quiet + Ventilation + Thermal Control + Equipment Cooling。普通房间可接受的风速/设备/管路做法,在录音环境可能产生 Air Noise、Fan Noise、Wall Radiation、Cross-talk、Structure-borne Vibration。

· 报价中 "含空调" 四字不够;至少应说明 Equipment Location、Supply/Return Layout、Shared System、Silencing & Isolation Scope、Control/Access、Responsibility Interface。

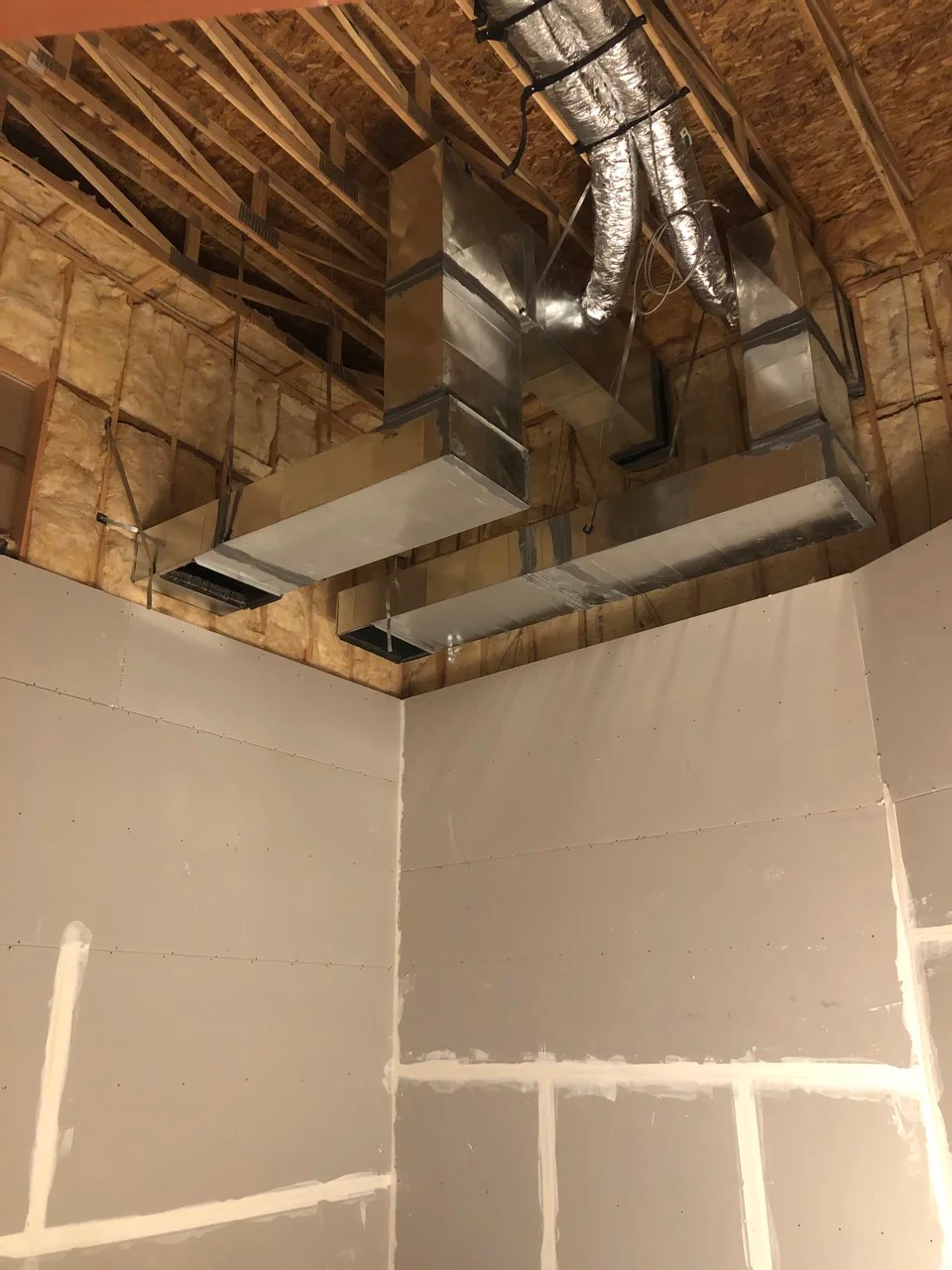

控制室上方送回风管综合布置实景(June Audio Studio Build #27)

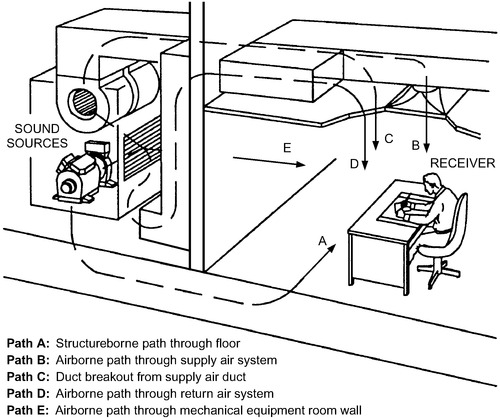

暖通设备噪声到达使用位置的多条传播路径(ASHRAE Handbook 2023, HVAC Applications, Ch.49, Fig.1)

8. Material ≠ System|材料只是系统一部分

· 同板材/龙骨/吸声材料,在不同 Cavity Depth、Connection、Sealing 下结果不同;厂家报告性能只对应所述构造。

· 吸声板非越多越专业;Absorption / Diffusion / Low-frequency Control 需围绕 Room Dimension、Use Position、Frequency Problem 组合。

· 隐蔽节点质量:Resilient Connection 是否被 Rigid Screw 短接、Cavity 是否被 Penetration 破坏、Joint 是否连续密封、Door/Window 是否按系统安装。

9. Hypothetical Comparison|同样面积的两种工程量(假设对比)

Item 比较项

Option A 假设方案A

Option B 假设方案B

Cost Impact 对报价影响

Existing Condition 原始条件

围护连续、外部噪声低

轻质分隔、外窗多、邻道路机房

B 需更多调查、补强、路径处理

Room Composition 空间组成

控制室加录音室

增加隔离间

B 界面、门窗、机电支路、贯穿更多

Sound Source 使用声源

人声为主

含鼓组、扩声、强低频

B 频段更宽、声级更高、结构传声风险大

Opening & Node 门窗与节点

开口少、管线集中

观察窗/门/风管/桥架多且受限

B 构件、密封、收口、协调量更大

HVAC 暖通条件

现有系统可调、管路短

需新增独立系统、管路长

B 消声隔振系统平衡工作更多

Room Acoustics 室内声学

明确监听/拾音位置

兼顾多种使用

B 需更多测量、可变构造或定制

Delivery Scope 交付范围

部分声学专业

含深化、机电协调、过程检查、竣工测量

工作边界与责任不同

说明:上表为理解成本机制的假设性对比,不代表固定造价、工期或性能承诺。

10. Quotation Checklist|拿到报价后的核查总表

#

Check Item 核查项

关注要点

1

计价依据

是否基于 Site Survey、原始图纸、明确用途,还是只按面积估算

2

责任划分

声学/音频设备/普通装修/暖通/消防/结构/拆除恢复分别谁负责

3

性能目标

是否写场景、指标、频段、测量方法、运行条件,而非只写"专业录音棚标准"

4

数据区分

实验室构件数据、厂家资料、现场交付指标是否分清

5

节点完整

墙顶地门窗风管桥架线缆孔结构连接是否形成完整节点

6

材料构造

型号、厚度、层数、安装方式、替代条件、样品确认是否可核对

7

暖通范围

设备位置、送回风、消声隔振、串声控制、系统平衡、责任接口

8

交付内容

含深化设计、样板/隐蔽检查、竣工测量、整改责任、交付资料否

9

增项单列

暂估项、未包含项、甲供项、可能增项是否单独列出

10

早期方案

需求未收口时是否先给概念方案+预算范围+假设与待核实事项

11

过程检查

封板前查贯穿/密封/刚性连接是否列入,还是只做竣工测量

12

设计计费

设计、测量、协调是否独立交付项计费,还是隐含在材料总价

结论

录音棚声学装修报价差异来自 Performance Target、Existing Condition、Room Relation、Transmission Path、MEP Coordination、Workmanship 与 Verification Responsibility 的叠加。Area 是工程量计算的基础输入,不能单独代表项目难度。专业报价应让业主看懂:解决什么问题、采用什么完整做法、哪些接口由谁负责、最后如何验证。

资料来源与图示

1. ASTM E413-22(隔声单值评级的用途,及音乐等特殊频谱声源的适用边界)

2. ISO 10140-2:2021(墙、楼板、门窗等建筑构件空气声隔声的实验室测量)

3. ISO 16283-1:2014(房间之间空气声隔声的现场测量)

4. ASTM E336-25a(建筑中空气声衰减的现场测量及侧向传声边界)

5. UFC 3-450-01 Noise and Vibration Control(图 1 及侧向传声路径原理)

6. ASHRAE Handbook 2023, HVAC Applications, Chapter 49(图 2 及暖通噪声与振动传播路径)

7. National Research Council Canada, soundPATHS(直接传声、侧向传声与最弱路径判断)

8. June Audio, Studio Build #17 / #19 / #27(控制室框架、电气盒密封、送回风管实景,设计 Wes Lachot Design Group)

用户评论

  • 暂时还没有任何用户评论
用户名: 匿名用户
E-mail:
评价等级:
评论内容:
验证码: captcha

相关商品

浏览历史

Copyright © 2005-2026 北京乐城仕国际科技有限公司 版权所有,并保留所有权利。
Tel: 010-59396848 熊经理:13911389491     E-mail: info@ycsound.com
QQ 3367164833 QQ 1702700670 QQ 3490029085
北京市朝阳区朝阳北路11号楼6层1单元603
